Строительство подстанции в Кульсарах задерживается из-за доработок

В микрорайоне «Атырау» города Кульсары с мая 2021 года ведется строительство подстанции, которое до сих пор не завершено из-за необходимости корректировки проектной документации и дополнительных работ. Это задерживает развитие инфраструктуры и стабильное энергоснабжение при росте потребления.

  • Строительство подстанции начато 4 мая 2021 года, планировалось завершить к 4 декабря 2021 года.
  • Обнаружены дополнительные работы и оборудование, отсутствовавшее в первоначальной смете.
  • Не были учтены выключатели, разъемные блоки, трансформаторы напряжения и системы защиты.
  • Требуются изменения по организации обходного временного участка электролинии 110 кВ.
  • Строительно-монтажные работы выполнены на 88%, оставшиеся задачи — доставка и монтаж оборудования, подключение.
  • Первоначальный бюджет — 2,555 млрд тенге, освоено 2,261 млрд тенге.
  • После завершения подстанция обеспечит качественное электроснабжение социальных объектов Кульсар.

Причины задержки строительства подстанции

Строительство подстанции в Кульсарах изначально планировалось завершить в конце 2021 года, однако в процессе работы выявились недочеты в проектно-сметной документации. В частности, проект не предусматривал важные электротехнические компоненты: выключатели, разъемные блоки, трансформаторы напряжения и системы защиты от перенапряжения. Также не были учтены расходы на организацию обходного временного участка электролинии напряжением 110 кВ, что значительно увеличило объем работ.

В результате разработчики вынуждены были пересмотреть проект, внести необходимые поправки и согласовать их с экспертизой. Из-за этого сроки сдачи объекта сдвинулись, а подрядчик продолжает работы в соответствии с обновленной документацией.

Текущий статус и планы по завершению

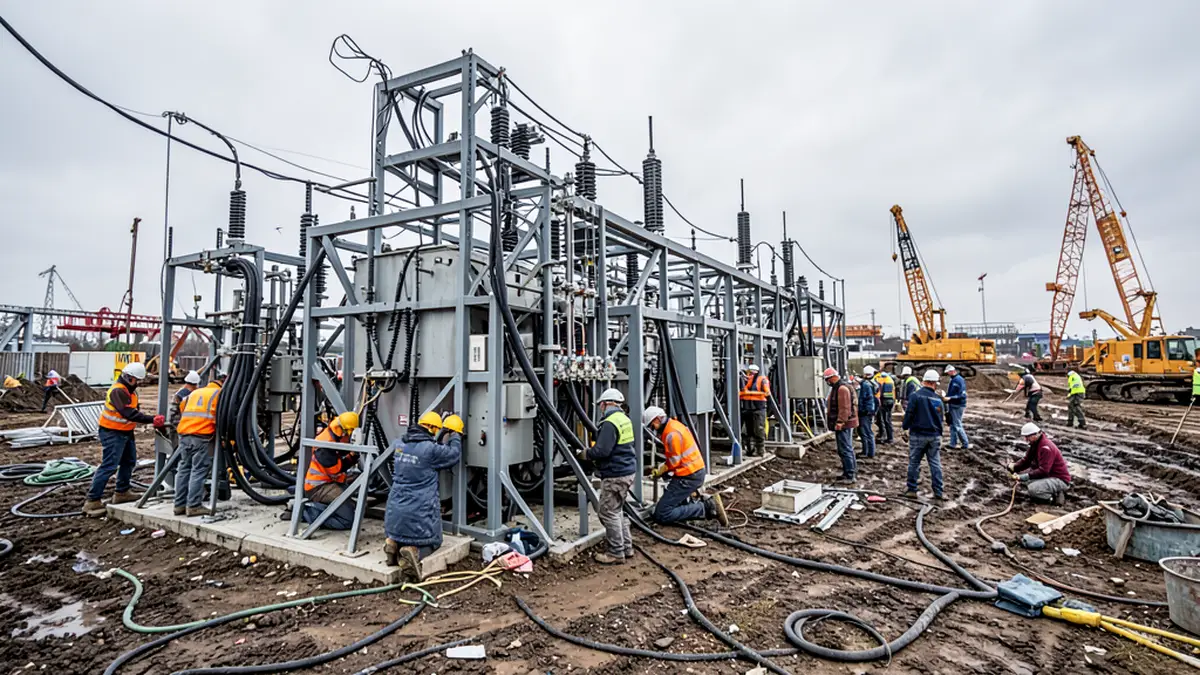

На сегодняшний день строительно-монтажные работы выполнены на 88%. Установлены опоры, проложены основные линии и смонтированы часть электротехнических устройств. Основные оставшиеся задачи — доставка и монтаж дополнительного оборудования, а также подключение объекта к сети.

По заявлению районного отдела строительства, подрядчик продолжит работы строго по утвержденному проекту, а любые дополнительные изменения будут согласовываться с заказчиком и проектной организацией. После завершения подстанции в микрорайоне «Атырау» будет обеспечено стабильное электроснабжение для новых и существующих социальных объектов города Кульсары.

Показатель Данные
Дата начала строительства 4 мая 2021 года
Первоначальная дата завершения 4 декабря 2021 года
Степень готовности 88%
Протяженность воздушных линий 17,6 км
Первоначальный бюджет 2,555 млрд тенге
Освоено средств 2,261 млрд тенге
